潘家村这一带的住宅小区,多是九十年代末到两千年初的房子,砖混结构,卫生间普遍不到4㎡。这次接的是一套二手房的卫生间,业主刚买下来,前房东住了十几年没动过防水。业主的要求很明确:不砸整屋,只把卫生间地面砸开,防水重做。

这种”只做卫生间”的小活,看着简单,实际上最容易出问题。因为不动其他房间,卫生间门口、管根、地漏这几个衔接位置就成了关键。

一、为什么二手房卫生间必须先查防水

二手房最大的问题是”你不知道上一手怎么做的”。这套房拆开地砖后,看到的基层是水泥砂浆找平层,上面直接刷了一层沥青类防水,已经出现多处龟裂。这种材料二三十年前很常见,但寿命也就十年左右。

判断老房防水要不要重做,看三个信号:

  • 楼下天花板有没有发黄的水渍,尤其是管根正下方。
  • 卫生间门口的地板、踢脚线有没有起翘、发黑。
  • 地砖缝里常年潮湿,擦完一天又湿。

三条里占一条,就建议砸开重做。因为一旦砸地砖,原防水层必然被破坏,靠局部修补挡不住。

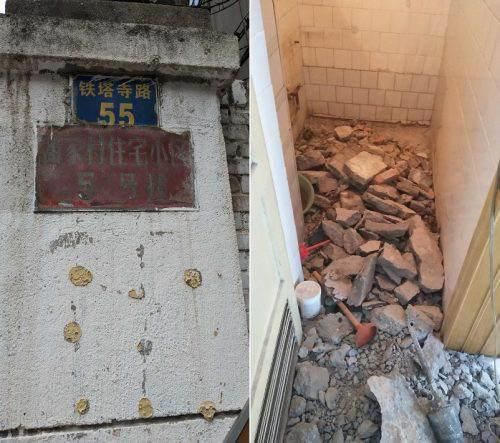

二、砸地面之后的第一步不是刷防水

很多人以为砸完就能刷防水,这是最常见的错误。正确的顺序是:砸砖、清运、清理基层、修补孔洞、找平、养护、刷界面剂、做附加层、刷防水。

这套房砸开后,原地漏周围的砂浆已经松散,管根处有一圈细缝。我们先把松散的砂浆剔掉,用堵漏王填实,再整体找平。找平用的是52元/㎡的工艺,4㎡卫生间花了208元,这一步不能省——基层不平,防水涂料厚薄不均,薄的地方最先裂。

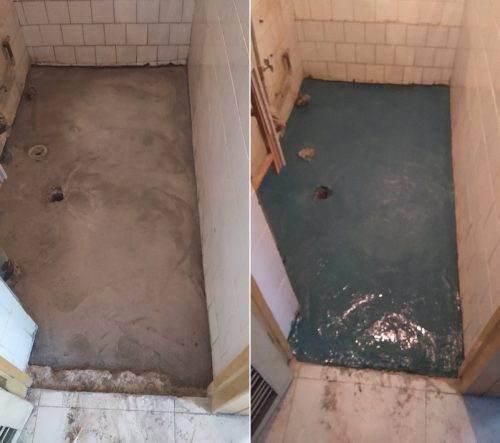

三、防水怎么做才算做到位

部位 做法
地面 满刷两遍,横竖交叉
墙面 淋浴区上返1.8m,其余上返30cm
管根 堵漏王封实+附加层,上返5cm
阴角 做成圆弧,附加层加强
门口 做过门石挡水条,两侧上翻

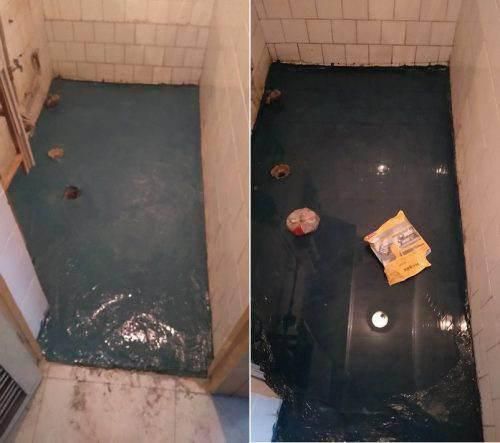

材料用雨虹或西卡的双组份防水涂料,单价70元/㎡,这套卫生间连地面带墙面上返一共18㎡,1260元。两遍之间间隔4到6小时,等表干再刷,不能一遍厚涂了事。

四、闭水试验:24小时不够,48小时更稳

防水养护24小时后开始闭水。堵住地漏,蓄水3到5厘米,在墙面做好水位标记。24小时后去楼下看,48小时后再看一次。

为什么要看两次?因为有些细微渗漏要十几个小时才显出来,24小时看着没事,48小时才出现水渍。这套房我们做了48小时,楼下天花板干燥,才算过。

闭水期间最好让楼下业主在家,留个电话。有些老楼管道井相通,渗水不一定走正下方,隔壁也可能有痕迹。

五、只做防水的花费

这类”只砸地面、重做防水、恢复地砖”的小活,4㎡卫生间一般在3000到4500元之间。拆开算是:砸地砖4㎡×45元,180元;清运一车垃圾,1050元;找平4㎡×52元,208元;防水18㎡×70元,1260元;贴砖4㎡×62元,248元;地砖主材按80元/㎡,320元;加上美缝、辅料、人工,总共四千出头。

看着不便宜,但这是唯一能根治漏水的做法。只刷一层防水胶、不砸砖的方案,撑不过两年。

六、二手房卫生间还有三件事要顺手查

地漏。老房地漏多是铸铁的,内壁锈蚀、返味。换一个防返味地漏几十块钱,砸砖的时候顺手换掉最省事。

下水立管。铸铁立管用久了内壁结垢,排水变慢。管身如果有锈穿的小孔,趁这次一并换掉。

等电位。老房卫生间基本没有等电位联结,湿区用电有风险。有条件的话补一根接地线到端子箱。

这三件事在砸砖阶段做,成本最低;等贴完砖再想改,就得再砸一次。

七、几个常被问到的问题

能不能只做地面不做墙面?淋浴区墙面必须做,水是从墙面往下渗的。只做地面,墙砖背面照样进水。

防水涂料刷越厚越好吗?不是。一遍刷太厚会开裂,两遍薄涂交叉才是正确做法。

闭水合格后多久能贴砖?放水、晾干、做保护层,一般1到2天。直接踩在防水层上贴砖容易破坏涂层。

二手房卫生间这种小活,我们接得不少,报价按项列清楚,不做”包干”。有需要打13259955338,免费上门看看你家卫生间的情况。
