去年接的一个墙面翻新活,是沿街一处经营场所退租后要恢复原状。面积不小,上下两层加起来四百多平,墙面是十年前刷的乳胶漆,靠近地面的部分被货架蹭得发黑,转角处有裂纹,天花板有一片水渍印。
业主的诉求很直接:工期十天,别影响隔壁营业,刷完能过验收。这类大面积墙面翻新,跟家装刷墙的逻辑不一样,重点不在“刷得好看”,在“修得到位”。
一、大面积墙面,先分区判断
四百多平不能一刀切。我们按三个区分类:
完好区,墙面没有空鼓、没有裂纹、只是脏。这部分清洗、局部修补、直接刷漆。

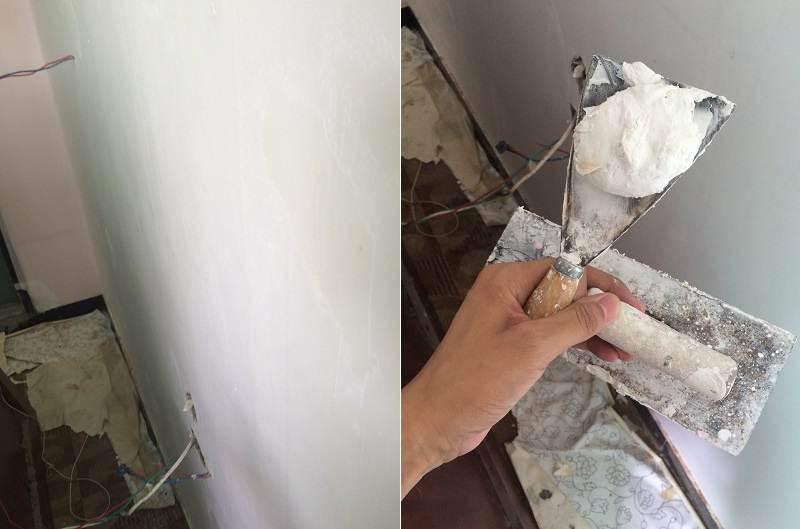

开裂区,转角、柱边、门洞上方有细裂纹。这部分要贴抗裂网格布,再批腻子。
失效区,靠地面一米以内受潮发黑、起皮。这部分必须铲到基层,做防潮处理。
分区之后,材料和人工都能算准,不会一刀切全铲,白花钱。
二、为什么“先修再刷”
很多人以为墙面翻新就是买两桶漆滚一遍。实际上直接刷在起皮的墙面上,漆膜会跟着旧层一起脱落,一个月就能看出翘边。

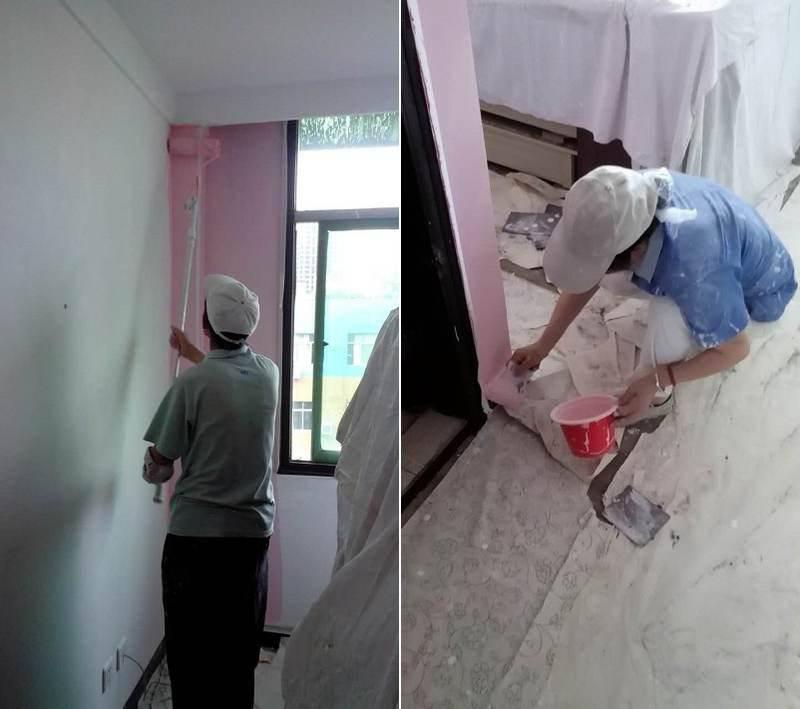

正确的顺序是:清理浮灰和油污、铲除失效层、修补裂缝、批腻子、打磨、刷底漆、刷面漆。
底漆这一步最容易被省。底漆的作用是封闭基层、统一吸水率,省掉底漆,面漆干燥不均,会出现花墙。
三、大面积施工的三个要点
第一,分段施工,别一次全刷。上下两层分批做,一半施工一半正常使用,对经营影响最小。
第二,控制干燥时间。四百多平,腻子一天批不完,第二天接着批的时候,前一天的已经干透,接茬处要打磨过渡。
第三,控制粉尘。打磨用带吸尘的打磨机,门口挂防尘帘。这一点在营业场所尤其重要,粉尘飘到隔壁就是投诉。
四、报价怎么算
大面积墙面翻新,按展开面积算单价,不按建筑面积。
只刷漆(含局部修补):腻子局部补、刷底漆一遍面漆两遍,二十多块一平。
铲墙重做:腻子铲除10元/㎡,普通腻子38元/㎡,耐水腻子44元/㎡,乳胶漆12到14元/㎡,加上抗裂处理,五十到七十块一平。
面积超过三百平,人工单价能下浮一成左右,因为工人不用频繁转场。
报价里要问清三件事:是否含铲除、是否含底漆、是否含垃圾清运。有的报价只写“刷漆”,到现场再一项项加,最后总价翻倍。
五、验收标准
大面积墙面验收,站远了看整体,站近了看细节。
整体看色差和接茬,同一面墙不能有明显分界。细节看阴阳角是否顺直、开关面板周边是否刷齐、踢脚线上沿有没有漆点。
还有一个容易被忽略的点:门套和墙面交界处。这里要用美纹纸贴齐再刷,撕掉之后边缘是一条直线,不能是毛边。
六、和家装刷墙的三个区别
第一个区别,验收标准不同。家装看细节,工装看整体。大面积墙面站在三米外看没有明显色差、没有波浪,就算合格;家装要贴着墙看阴阳角和砂眼。
第二个区别,材料选择不同。大面积用滚涂比喷涂省料,喷涂均匀但损耗大,四百平喷下来要多用两成漆。
第三个区别,施工组织不同。家装一个班组干到底,大面积要分组,一组铲墙、一组批腻子、一组刷漆,流水作业才赶得上工期。
七、工期与配合
四百平、分两区施工,十天能完成。其中铲墙两天、腻子三天、打磨一天、刷漆三天,交叉进行。
需要业主配合的只有一件事:提前把场地清空,把需要保留的物品遮起来。这一点不落实,工期一定拖。
另外,施工期间尽量别在同一区域安排其他工种。刷漆的房间要静置干燥,交叉作业只会互相破坏。干燥时间夏天按半天算,冬天按一天算,急不得。
