密室逃脱这类门店装修,墙面粉刷和家里刷墙完全不是一回事。家里刷完好看就行,门店要抗磨、要防火、要在潮湿和密闭环境里不发霉,还得配合主题做造型。
西安做过的几个门店项目,墙面这块最容易出问题的是三处:主题墙开裂、走廊墙面被蹭花、地下室房间返潮起皮。下面分开说。
一、主题墙:造型多,基层要求更高

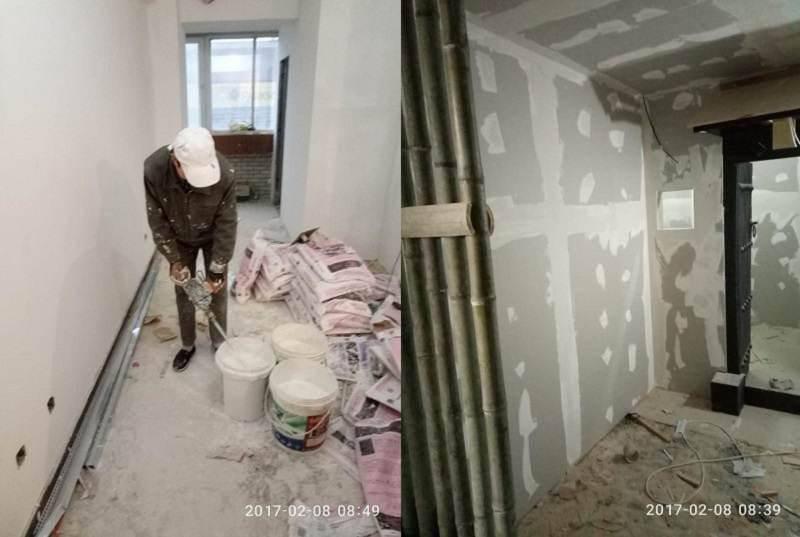

密室的主题墙一般有凹凸造型、假砖、做旧、喷涂。造型越多,基层越要平要实,否则后期造型层跟着空。
基层处理标准:铲除原墙腻子到水泥层,刷界面剂,耐水腻子两遍找平,打磨后手电侧照检查。做造型前,墙面平整度误差控制在2毫米以内。
如果是石膏板隔墙,接缝处必须开V槽、贴嵌缝带、批弹性腻子。门店的墙体经常被道具撞击,接缝处理不到位,开业一个月就裂。
二、走廊和通道:耐磨是第一位
家装常用普通乳胶漆,门店走廊用这个,三个月就被蹭出印子。推荐两种做法:
- 耐擦洗乳胶漆,立邦净味120五合一系列,耐擦洗次数高,脏了能擦。
- 墙面下部1.2米做护墙板或深色耐磨漆,上半部正常刷漆。这是成本和耐用的平衡点。
颜色上,密室走廊多用深色,深色漆遮盖力要求高,底漆必须刷够两遍,否则日后泛白。
三、地下室房间:防霉是硬指标
密室大多在商场负一层或老楼的地下室,湿度常年偏高。墙面不做防霉处理,梅雨季一过,墙角一圈黑霉。
做法是:基层刷防水砂浆或防潮底漆,腻子用耐水型(44元/㎡),面漆用防霉乳胶漆。三道防线缺一道,霉都能透出来。
还有一点容易被忽略:房间密闭不通风,刷完漆的挥发物散不出去。施工期间必须强制排风,开业前至少通风七天。
四、墙面和灯光的配合
密室的效果靠灯光,墙面是灯光的底。同一面墙,浅色和深色在射灯下完全是两种质感。
要做氛围的房间,墙面先刷一层哑光深色底,再局部做旧。哑光漆不反光,射灯打上去不会出现刺眼的亮斑;亮光漆在强光下会反出一片白,主题氛围全毁。
另外,墙面做完造型再布灯。灯位和墙面距离、角度确定之后,墙面才做最后的颜色微调,这一步叫“试灯”。很多门店开业后觉得效果不对,就是跳过了试灯。
五、工期和报价怎么算
200㎡左右的门店,墙面粉刷正常7到10天:铲除2天,腻子3天(含干燥),打磨1天,底漆面漆2天,修补1天。
报价按实际展开面积算,参考西安的单价:腻子铲除10元/㎡,耐水腻子44元/㎡,立邦净味120二合一12元/㎡,五合一14元/㎡,界面剂和打磨一般在腻子单价里含。
造型另计。假砖、做旧、喷涂这类工艺,按造型面积和工艺难度单独报价,通常比平涂贵一到三倍。
六、验收看三样
门店墙面验收不用复杂工具。第一看侧光:拿手电贴着墙斜照,有波浪纹就是腻子没打磨平。第二看接缝:石膏板接缝处用手指划过,能摸出台阶就是嵌缝没做好。第三看阴阳角:拿一根2米方管靠上去,透光均匀才合格。
三项都过,再谈颜色和造型。顺序反了,先看效果后查基层,往往已经晚了。我们交工前会带业主做一遍这三项,问题当场记,整改完再签字。
七、几个实际问题
能不能不铲旧墙直接刷?不建议。门店旧墙多有油污、胶痕,直接刷漆附着力差,几个月就起皮。至少要做打磨加封闭底漆。
防火有要求吗?商场内的店铺,墙面材料一般要求达到B1级。乳胶漆本身问题不大,但造型用的木板、软包必须问清防火等级。
多久能开业?刷完漆通风七天,做造型的还要多等两天让胶固化。
西安王师傅装修工程有限公司做旧房翻新第8年,核心团队人均从业20年以上,自有固定班组不转包。门店类墙面粉刷也接,按实际面积报,不按“项”打包。电话 13259955338,微信同号,公众号“西安王师傅翻新”,展厅在西安市三桥新街华宇东原阅境17号楼20层2024。
