老房水电改造,最怕两件事:一是改完跳闸,二是水管接头渗水。这两件事都不是材料问题,是工序问题。

西安老房的水电,常见的底子是1.5或2.5平方的铝线、镀锌钢管、一个房间一个插座。铝线氧化后会发热,镀锌管内壁锈堵,这两样不换,装修做得再漂亮也住不安心。

一、先算点位,再谈价格

水电改造按点位和米数计价,所以点位数定下来,总价才能算准。一套70㎡的两室,正常点位数是:

  • 开关:入户、客厅、餐厅、两个卧室、厨卫,约9个。
  • 插座:客厅4个、主卧3个、次卧2个、厨房6个、卫生间2个、阳台1个,约18个。
  • 弱电:电视、网络各1个,预留路由位置。
  • 水管:厨房冷热、卫生间冷热、洗衣机、热水器,约6个出水点。

点位一共三十多个,这是常规量。少于这个数,日后一定不够用;多太多,钱花在看不见的地方。

二、电路:强弱电分箱,回路要分够

老房常见的问题是全屋一条主线,空调、热水器、微波炉同时开就跳闸。改造时按回路分开:

回路 线径 说明
照明 2.5平方 全屋照明一路
普通插座 2.5平方 客厅卧室一路
厨房 4平方 电器集中,单独一路
卫生间 4平方 热水器、浴霸单独一路
空调 4平方 每台单独一路

线材用津成,BV2.5是32元/米,BV4.0是45元/米,开槽12元/米。强弱电箱分开装,弱电箱里留电源和散热空间。

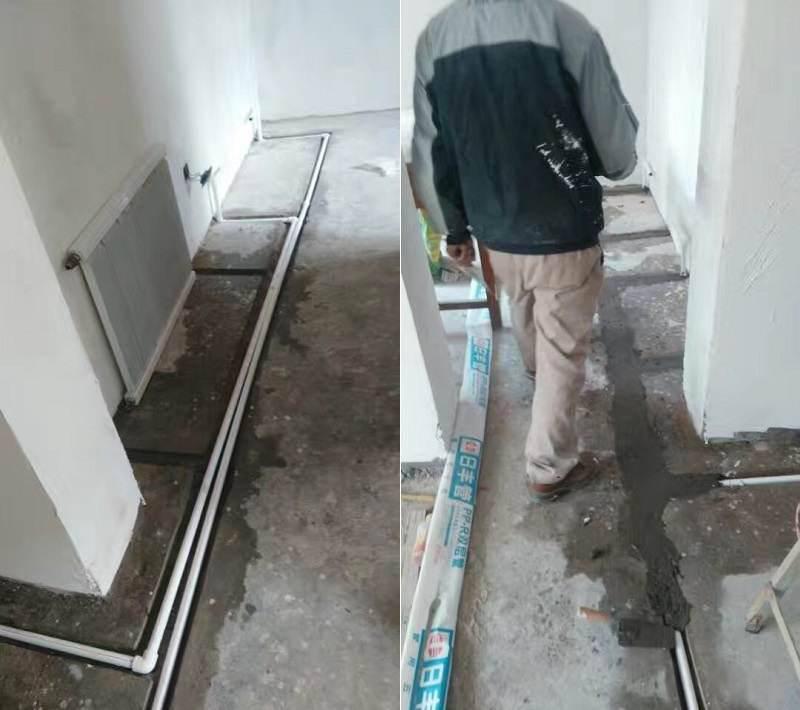

三、水路:能走顶就不走地

水管走顶,是这几年西安旧房改造的常规做法。好处很直接:接头渗水时,水从吊顶往下滴,你能第一时间发现;走地的话,水在地砖下面泡着,等发现时楼下已经湿了。

缺点是走顶要吊顶遮管,成本高一些。但水路走顶我们给10年质保,走地只保5年,这个差别就是风险差别。

管材用日丰PPR,20管65元/米,25管75元/米;下水用PVC,50管80元/米,110管90元/米。老房的铸铁下水管必须换,锈穿是迟早的事。

四、明管还是暗管,老房有取舍

新房一般全暗管,管线埋在墙里、地下,美观。老房不一样,尤其是砖混结构的老楼,墙体薄,开深槽容易伤到砌体。

我们的做法是:承重墙只开浅槽走单根线管,不并排走多根;水管优先走吊顶,实在没有吊顶空间的(比如老房的卫生间层高只有2.2米),走明管加扣槽,用白色PVC扣板包起来,视觉上不算难看,检修还方便。

明管唯一的缺点是不好看,但在老房里,能检修比好看重要。水管一旦埋在薄墙里渗水,只能砸墙。

五、验收:打压和通电两件事

水路做完,打压试验必须有。压力打到工作压力的1.5倍,稳压30分钟,压降不超过0.05兆帕。打压260元/次,这笔钱别省,打完拍照留档。

电路做完,逐路通电测试,用插座测试仪查每个插座的接线是否正确,漏保按下测试按钮看是否跳闸。这两项做完,再封槽、贴砖。

六、材料清单要说清型号

水电材料的报价,最容易被写成“日丰管”“津成线”,不写型号。同样是日丰,PPR20和PPR25差价十块一米,全屋走下来差几百;同样是津成,2.5平方和4.0平方差十三块一米。

签合同前把清单写细:日丰PPR20热水管、津成BV2.5与BV4.0各多少米、联塑PVC50和110各多少米、开关插座品牌型号。写细了,进场才能逐样对照验收,也不会中途被换料。

还有一个小细节:线管要用阻燃的,看管壁上的标识,有阻燃等级字样才对。

七、几个实际问题

铝线能不能只换一部分?不建议。铝线和铜线接头处会电化学腐蚀,接触电阻变大,发热。要么全换,要么不动。

老配电箱要不要换?要。老箱子容量小,装不下现在的回路,也装不了漏保。换一个箱子几百块,比日后加装省事。

水电改造要多久?70㎡的房子,两个工人,开槽加布管布线五到七天,打压和通电测试一天。

改造完多久能贴砖?线槽封好、水泥干透,一般两到三天。

西安王师傅装修工程有限公司做旧房翻新第8年,核心团队人均从业20年以上,自有固定班组不转包,水电隐蔽工程质保5年、水路走顶10年。电话 13259955338,微信同号,公众号“西安王师傅翻新”,展厅在西安市三桥新街华宇东原阅境17号楼20层2024。
